Cập nhật tiến độ dự án Meyhomes Capital Phú Quốc mới nhất
Nguyễn Thanh Thuý | 5-10-2020, 02:38 | Thị trường 24h
Tiến độ dự án Meyhomes Capital Phú Quốc là một trong những chủ đề cực kỳ được quan tâm bởi giới địa ốc. Nhất là ở thời điểm hiện tại, lượng giao dịch và sự quan tâm của khách hàng tới dự án đang là rất lớn. Chủ đầu tư Meyland mở hàng loạt sự kiện giới thiệu dự án tại nhiều địa điểm để quảng bá dự án và mang cơ hội đầu tư đến cho nhiều người.
Tiến độ dự án Meyhomes Capital Phú Quốc – Update 2020
Lý do thuyết phục nhà đầu tư sở hữu bất động sản tại Meyhomes Capital Phú Quốc không chỉ bởi vị trí, sự đa dạng sản phẩm giúp đáp ứng nhiều lựa chọn của khách hàng mà còn bởi dự án này có một tiến độ thi công lý tưởng.
Tiến độ xây dựng dự án Meyhomes Capital Phú Quốc là điều nhiều nhà đầu tư quan tâm

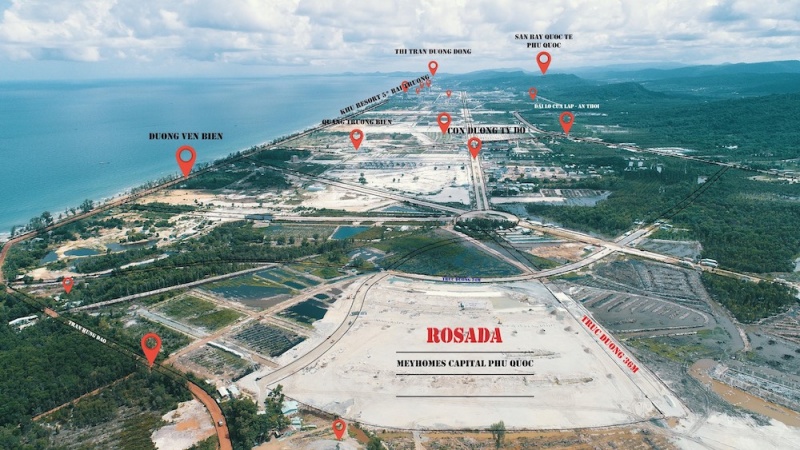

Hiện nay, dự án đang được chủ đầu tư thi công với tốc độ nhanh chóng nhằm đảm bảo thời điểm ký kết Hợp đồng mua bán cho khách hàng. Hạng mục đầu tiên được chủ đầu tư triển khai chính là phân khu Rosada. Tính đến ngày 25/7, nhiều hàng mục hạ tầng đã được hoàn thành như:
- Đại lộ trung tâm An Thới – 36m2 – đến bùng binh đã hoàn thành thảm thô, đèn cao áp, trồng cây cao vỉa hè.
- Đường Huỳnh Đàn – 24m đã hoàn thành thảm thô, đèn cao áp, trồng cây cao vỉa hè.
- Đại lộ Ánh Sao – 24m hoàn thành đường tạm, cấp phối đá dăm
- Đường Hải Đường – 13.5m hoàn thành thảm thô, trồng cây bóng mát vỉa hè, trồng đèn
- Đường Thiên Điểu – 13.5m hoàn thành thảm thô, trồng cây bóng mát vỉa hè, trồng đèn
- Đường Kim Phượng – 13.5m hoàn thành thảm thô
- Đường Hoa Sứ – 13.5m hoàn thành rải cát, tôn nền
- Đường Hồng Môn – 13.5m thi công đường ống, thoát nước thải, nước mưa

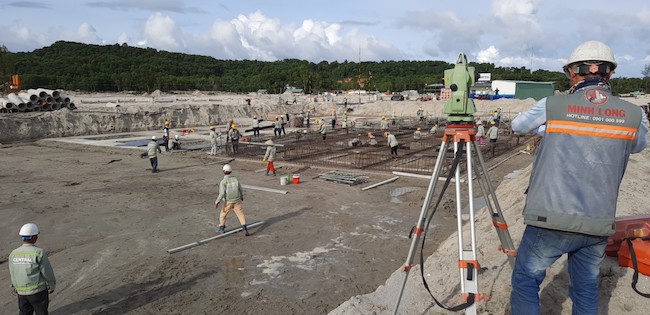

Tính tới thời điểm hiện tại thì dự án đã và đang được thi công móng. Việc mua bán biệt thự, shophouse tại phân khu Rosada của Meyhomes Capital Phú Quốc hiện nay đã được diễn ra thuận lợi. Các nhà đầu tư đã có thể tiến hành giao dịch tại dự án này.
Sở hữu những ưu thế đắc địa hiếm có tại khu vực An Thới, thừa hưởng nhiều giá trị đến từ vùng đất nam đảo ngọc. Cộng thêm những giá trị do các chủ đầu tư lớn khác đã xây dựng trước đó, Meyhomes Capital Phú Quốc là lựa chọn dành cho những nhà đầu tư thông minh và khôn ngoan.
Ngay thời điểm này, quý vị mua bất động sản tại dự án này sẽ được hưởng nhiều chính sách cực kỳ hấp dẫn của chủ đầu tư như: Quà tặng KIM CƯƠNG trị giá 100 triệu đồng, bộ nội thất Tân Á Đại Thành trị giá 250 triệu VND, cơ hội được tặng 01 cây vàng SJC… cùng nhiều ưu đãi hấp dẫn từ chương trình chiết khấu khi thanh toán sớm, hỗ trợ lãi suất khi vay vốn ngân hàng.
